Dernière minute
Société
Le couperet est finalement tombé. Après plusieurs semaines de procédure, le Tribunal militaire de garnison de Kinshasa-Ngaliema a rendu, hier jeudi 27 août 2026, son verdict dans l'affaire impliquant la chanteuse Déborah Tshimpaka Mulanga, alias Rebo Tchulo. Reconnue coupable d'incitation des…
Culture
Forum éco
Enjeux de l’heure
*L’AFC-M23 et les belligérants out.
«Il y a un temps pour tout, un temps pour toute chose sous le ciel». La sentence biblique semble avoir trouvé un écho particulier dans l’adresse à la…
Étranger
Festival du film africain de Cologne (AFFK) place la guérison au cœur de sa 23e édition, prévue du 17 au 27 septembre. À travers le documentaire, la mémoire et les récits de résistance, trois…
Nation
*_L’opposition rejette le format de Tshisekedi, le pouvoir affiche son soutien_
« Autant de têtes, autant d’avis. ». Le Dialogue national annoncé hier jeudi 27 août par Félix…

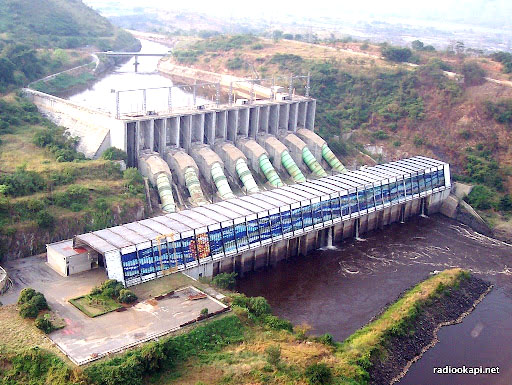

Énergie : modernisation de la centrale hydroélectrique d’Inga 1
La direction générale de la Société nationale d’électricité (Snel) a signé, mardi à Kinshasa, un contrat de réhabilitation du groupe 6 (G16) de la centrale hydroélectrique d’Inga1, avec l’entreprise chinoise « China Gezhouba group company limited» (CGGC) sur financement de la Banque africaine de développement (BAD).
«Aujourd’hui avec la signature de ce contrat avec CGGC, la turbine N°6 qui n’a pas été réhabilitée depuis sa mise en service en 1972, sera retirée du réseau», a déclaré le Directeur de la Production de SNEL SA, Henri Makap a Muteb.
En effet, depuis 1972, 4 machines sur 6 ont été réhabilitées et, aujourd’hui, c’est la signature du contrat de réhabilitation du groupe 6 (G16) qui est en marche depuis 52 ans.
Le Directeur de la Production a souligné que la réhabilitation va permettre d’augmenter la capacité de production de la centrale de Inga1.
En effet, la puissance du G16 réhabilité va augmenter de 10% passant de 58,5 à 65 mégawatts. La turbine G16 a largement dépassé le nombre d’heures de marche du constructeur avec plus de 250.000 heures au lieu des 60.000 heures prévues par le constructeur en 1972. Souvent en pannes et entrainant des coûts d’exploitation très élevés pour la SNEL SA.
La firme CGGC estime la durée des travaux à 23 mois. Au final, 5 turbines sur 6 à Inga 2 auront été réhabilitées et il ne restera plus que la machine (G13).
La centrale Inga 1 est la 2ème plus grande centrale hydroélectrique du pays qui a été construite à partir de 1965 par Astaldi & Gie et qui a été inaugurée en 1972, avec une puissance installée de 351 Mégawatts, fonctionnant avec 6 groupes pour une capacité de 58,5 Mégawatts chacun. Cette centrale marque les origines de la SNEL SA qui vient de fêter ses 54 ans.
